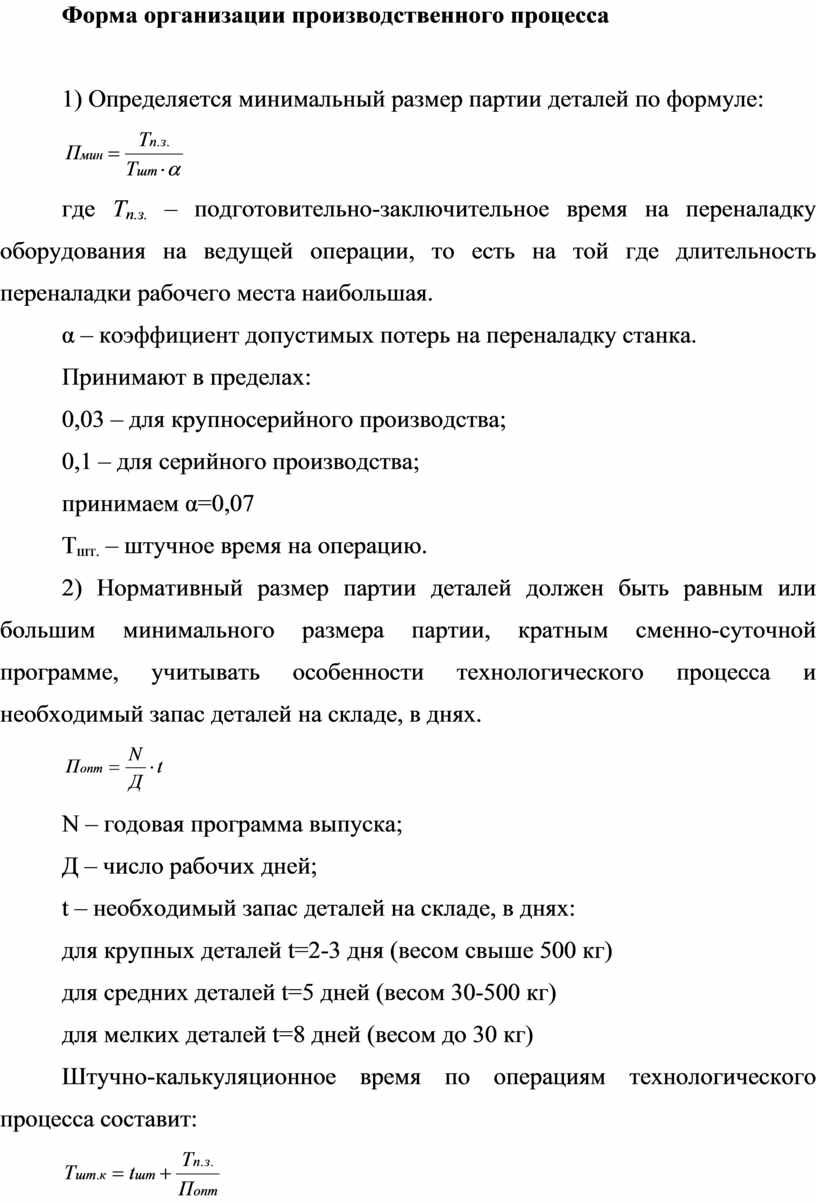

Форма организации производственного процесса
1) Определяется минимальный размер партии деталей по формуле:
где Тп.з. – подготовительно-заключительное время на переналадку оборудования на ведущей операции, то есть на той где длительность переналадки рабочего места наибольшая.
α – коэффициент допустимых потерь на переналадку станка.
Принимают в пределах:
0,03 – для крупносерийного производства;
0,1 – для серийного производства;
принимаем α=0,07
Тшт. – штучное время на операцию.
2) Нормативный размер партии деталей должен быть равным или большим минимального размера партии, кратным сменно-суточной программе, учитывать особенности технологического процесса и необходимый запас деталей на складе, в днях.
N – годовая программа выпуска;
Д – число рабочих дней;
t – необходимый запас деталей на складе, в днях:
для крупных деталей t=2-3 дня (весом свыше 500 кг)
для средних деталей t=5 дней (весом 30-500 кг)
для мелких деталей t=8 дней (весом до 30 кг)
Штучно-калькуляционное время по операциям технологического процесса составит:
