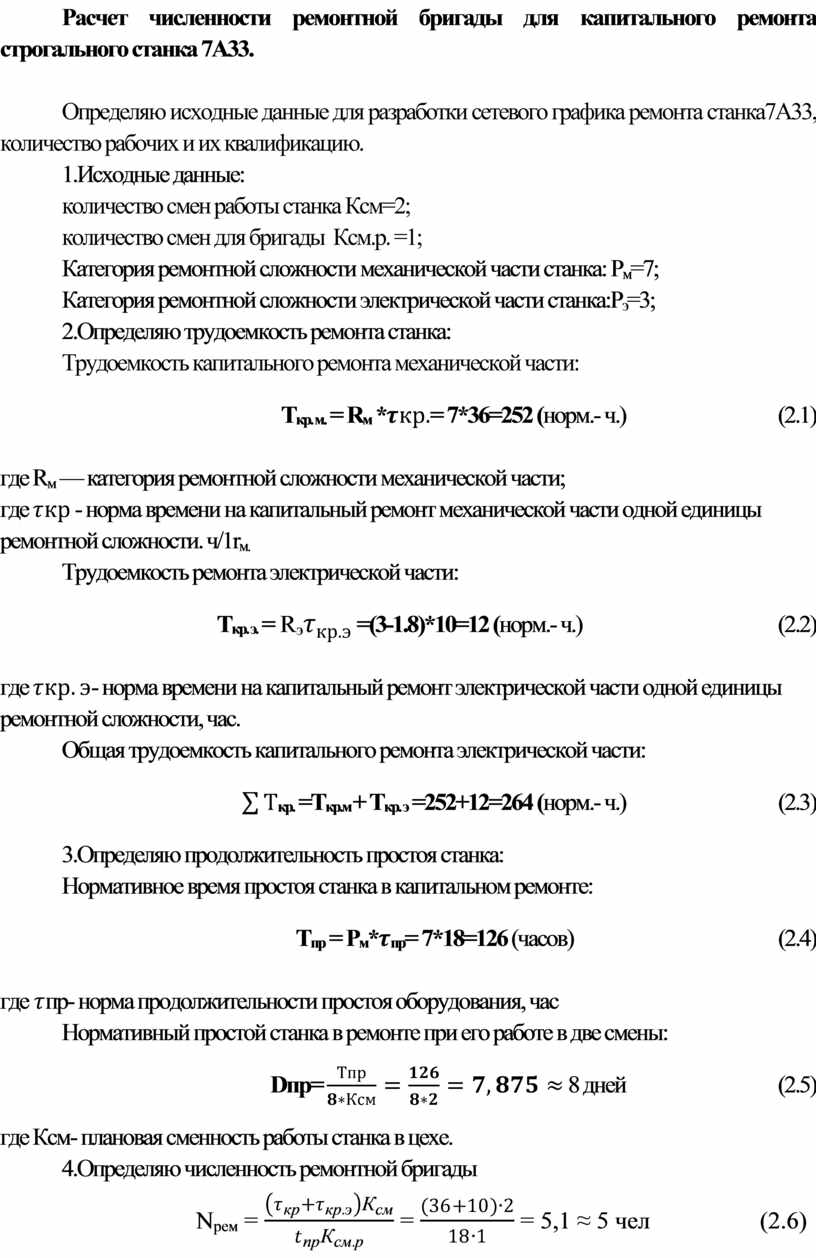

Расчет численности ремонтной бригады для капитального ремонта строгального станка 7А33.



Определяю исходные данные для разработки сетевого графика ремонта станка7А33, количество рабочих и их квалификацию.

1.Исходные данные:

количество смен работы станка Ксм=2;

количество смен для бригады  Ксм.р. =1;

Категория ремонтной сложности механической части станка: Рм=7;

Категория ремонтной сложности электрической части станка:Рэ=3;

2.Определяю трудоемкость ремонта станка:

Трудоемкость капитального ремонта механической части:

Ткр. м. = Rм *= 7*36=252 (норм.- ч.)                                   (2.1)



где Rм — категория ремонтной сложности механической части;

где  - норма времени на капитальный ремонт механической части одной единицы ремонтной сложности. ч/1rм.

Трудоемкость ремонта электрической части:

Ткр. э. = Rэ =(3-1.8)*10=12 (норм.- ч.)                                             (2.2)



где - норма времени на капитальный ремонт электрической части одной единицы ремонтной сложности, час.

Общая трудоемкость капитального ремонта электрической части:

кр.кр.м + Ткр. э =252+12=264 (норм.- ч.)                                   (2.3)

3.Определяю продолжительность простоя станка:

Нормативное время простоя станка в капитальном ремонте:

Тпр = Рм*пр= 7*18=126 (часов)                                               (2.4)



гдепр- норма продолжительности простоя оборудования, час

Нормативный простой станка в ремонте при его работе в две смены:

Dпр=  8 дней                                   (2.5)

где Ксм- плановая сменность работы станка в цехе.

4.Определяю численность ремонтной бригады

                      Nрем =  =  = 5,1 ≈ 5 чел                  (2.6)

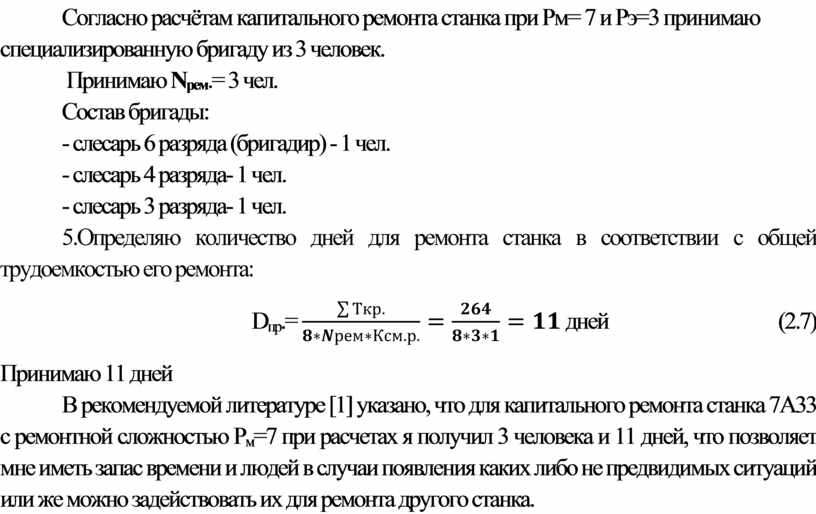

Согласно расчётам капитального ремонта станка при Рм= 7 и Рэ=3 принимаю специализированную бригаду из 3 человек.

 Принимаю Nрем.= 3 чел.

Состав бригады:

- слесарь 6 разряда (бригадир) - 1 чел.

- слесарь 4 разряда- 1 чел.

- слесарь 3 разряда- 1 чел.

5.Определяю количество дней для ремонта станка в соответствии с общей трудоемкостью его ремонта:

Dпр.= дней                                       (2.7)

Принимаю 11 дней

В рекомендуемой литературе [1] указано, что для капитального ремонта станка 7А33 с ремонтной сложностью Рм=7 при расчетах я получил 3 человека и 11 дней, что позволяет мне иметь запас времени и людей в случаи появления каких либо не предвидимых ситуаций или же можно задействовать их для ремонта другого станка.
