СОДЕРЖАНИЕ
Введение |
3 |
1 Описание существующих систем водоснабжения |
4 |
2 Описание проектируемой системы водоснабжения |
7 |
3 Расчетная часть |
9 |
3.1 Разработка схемы водопровода |
9 |
3.2 Гидравлический расчет |
9 |
4 Монтаж системы водоснабжения |
14 |
5 Испытание системы водоснабжения |
18 |
6 Эксплуатация системы водоснабжения |
20 |
7 Охрана труда и техника безопасность |
23 |
Список литературы |
26 |
ВВЕДЕНИЕ
Актуальность моей темы заключается в том, что жизнь человека невозможна без потребления воды. Водоснабжение разрешает одну из задач по передачи воды в любое время года в помещение. Водоснабжение зданий и отдельных объектов определяет не только уровень благоустройства населенных пунктов, но и масштабы развития многих отраслей народного хозяйства. Системы водоснабжения, которые строятся в местах, где живут и работают люди и функционируют производственные предприятия, относятся к системам жизнеобеспечения.
Снабжение потребителей водой высокого качества и в достаточном количестве имеет огромное санитарно-гигиеническое, экономическое и социальное значение. Потребление природной воды из подземных и поверхностных источников на хозяйственно-бытовые, производственные и противопожарные нужды населенных пунктов и производственных предприятий увеличивают все экономические показатели в лучшую сторону. Оно служит для поддержания всех комфортных условий во внутренних помещениях зданий в любой сезон года.
Цель курсового проекта является проектирование внутреннего водопровода, в соответствии с прилагаемым планом типового этажа.
Объект: инженерные коммуникации трехэтажного жилого здания.
Предмет: внутренний водопровод.
Задачи курсового проекта:
- разработка схемы водоснабжения;
- приобретение теоретических знаний о проектировании сети внутреннего водоснабжения;
- собрать данные для выполнения расчетной части курсового проекта.

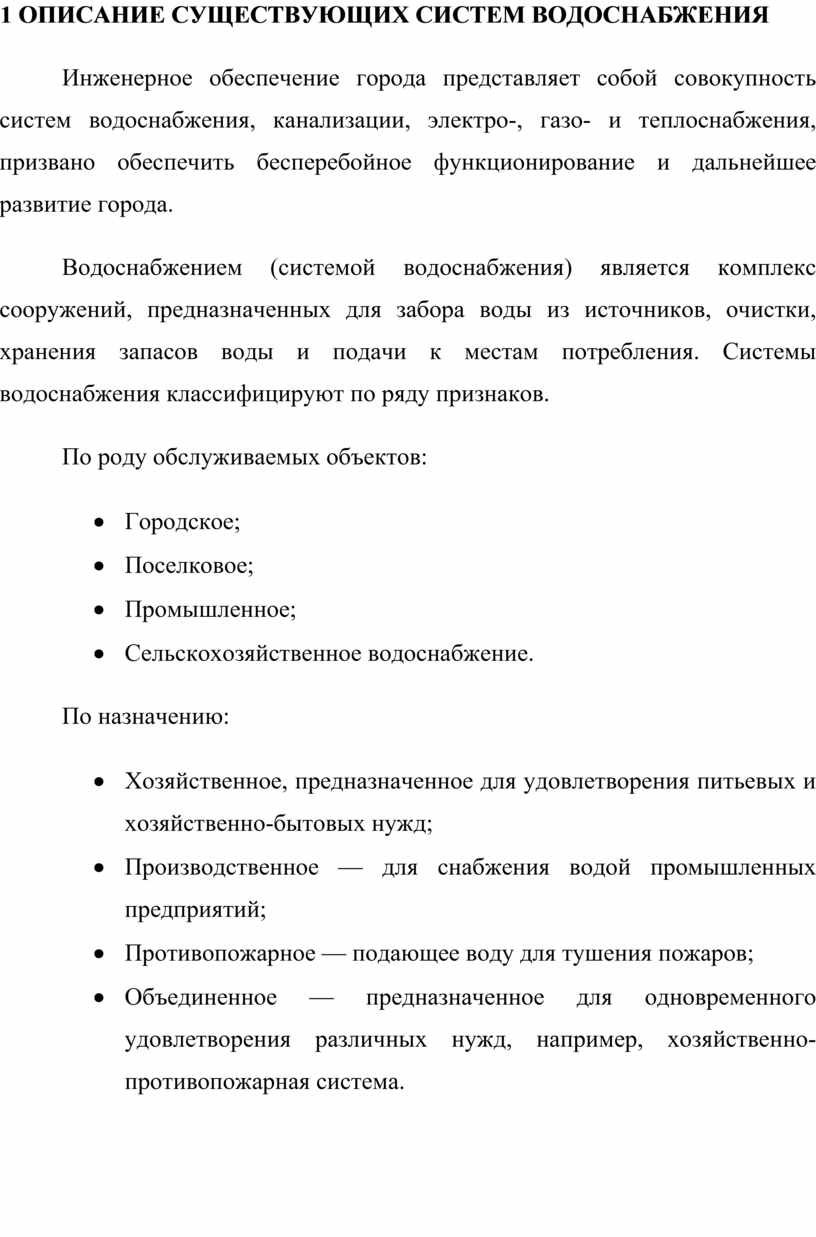

1 ОПИСАНИЕ СУЩЕСТВУЮЩИХ СИСТЕМ ВОДОСНАБЖЕНИЯ
Инженерное обеспечение города представляет собой совокупность систем водоснабжения, канализации, электро-, газо- и теплоснабжения, призвано обеспечить бесперебойное функционирование и дальнейшее развитие города.
Водоснабжением (системой водоснабжения) является комплекс сооружений, предназначенных для забора воды из источников, очистки, хранения запасов воды и подачи к местам потребления. Системы водоснабжения классифицируют по ряду признаков.
По роду обслуживаемых объектов:
· Городское;
· Поселковое;
· Промышленное;
· Сельскохозяйственное водоснабжение.
По назначению:
· Хозяйственное, предназначенное для удовлетворения питьевых и хозяйственно-бытовых нужд;
· Производственное — для снабжения водой промышленных предприятий;
· Противопожарное — подающее воду для тушения пожаров;
· Объединенное — предназначенное для одновременного удовлетворения различных нужд, например, хозяйственно-противопожарная система.
По характеру использования природных источников:
· Водопроводы, получающие воду из поверхностных источников (реки, водохранилища, озера и т.д.);
· Водопроводы, использующие подземную воду.
По способу подачи воды:
· Самотечные водопроводы;
· Водопроводы с механической подачей воды.
Источниками водоснабжения городов являются поверхностные и подземные источники. В основном в городах нашей страны используются поверхностные водоисточники — реки, водохранилища, каналы и пр., но некоторые города в значительной степени используют подземные воды.
Проекты водоснабжения должны разрабатываться на основе районных схем водоснабжения, где учитываются возможность и экономическая целесообразность размещения объектов нового и расширения существующего промышленного, сельскохозяйственного и жилищного строительства.
Объединенные или раздельные водопроводные сети выбирают в результате технико-экономического анализа в зависимости от потребности города, наличия водоисточников, качества воды в них, климатических условий и других факторов. Количество линий водоводов принимается с учетом категорий надежности подачи воды системой водоснабжения и очередности строительства.
Нужная водопроводная сеть города является основной частью водопровода, стоимость которой составляет 50—70% стоимости всего водопровода. Водопроводные сети состоят из магистральных и распределительных линий. Магистральные линии служат для транспортирования транзитных масс воды, а распределительные — для подачи воды из магистралей к жилым зданиям и другим объектам.
Внутренний водопровод зданий – это система трубопроводов и устройств, подающих воду внутри зданий, включая ввод водопровода, который находится снаружи. В состав внутреннего водопровода входят:
1) Трубопроводы и соединительные фасонные детали (фитинги);
2) Арматура (краны, смесители, вентили, задвижки и т.д.):
3) Приборы (манометры, водомеры);
4) Оборудование (насосы).
По начертанию в плане водопроводные сети бывают тупиковые, кольцевые и комбинированные. Тупиковая сеть короче кольцевой, но она не гарантирует бесперебойной подачи воды потребителям, поскольку при аварии на одном участке магистрали все последующие участки с ответвлениями не будут снабжаться водой. Кольцевая и комбинированная сети более надежны в эксплуатации, так как в случае аварии на одной из линий при ее выключении потребители будут снабжаться водой по другой линии.
Глубина заложения водопроводных труб, считая до низа, должна быть на 0,5 м. больше расчетной глубины проникания в грунт нулевой температуры, причем следует учитывать внешние нагрузки от транспорта и условия пересечения с другими подземными коммуникациями. На водопроводных сетях устанавливаются колодцы из сборного железобетона.

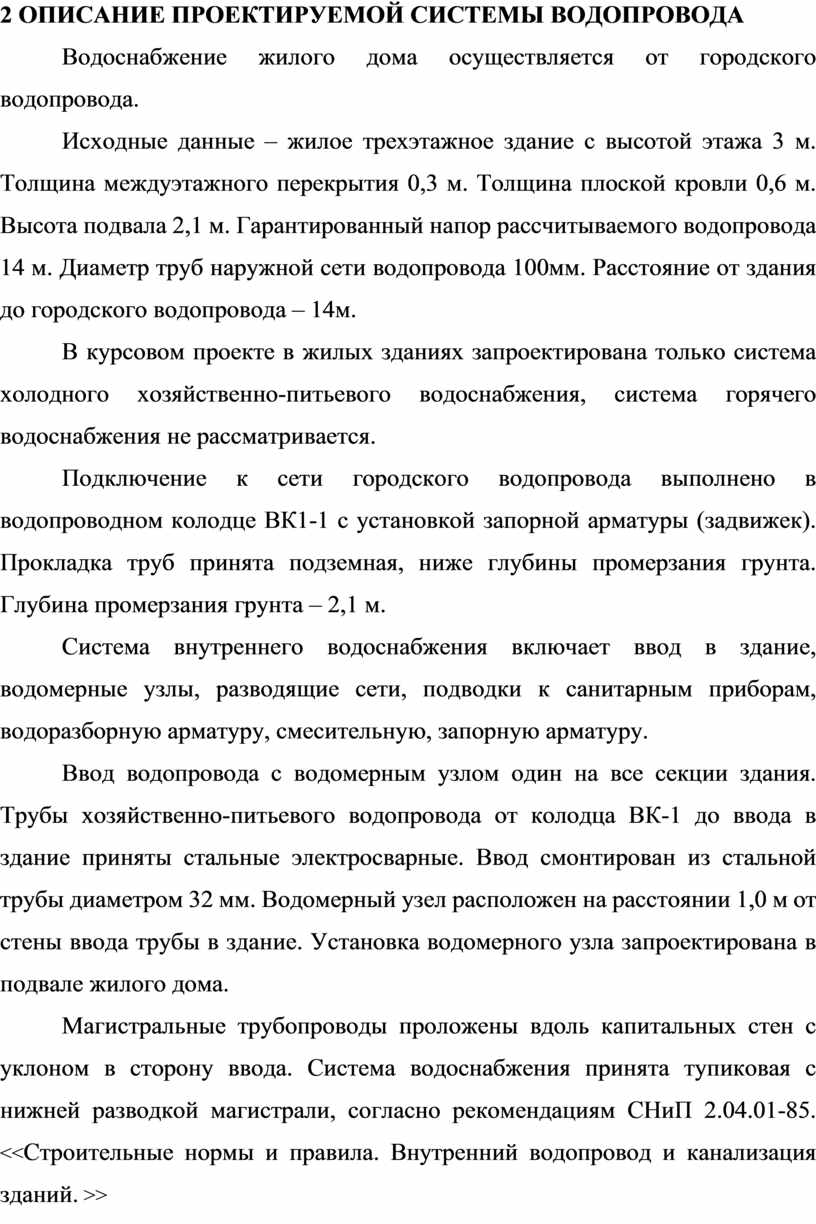

2 ОПИСАНИЕ ПРОЕКТИРУЕМОЙ СИСТЕМЫ ВОДОПРОВОДА
Водоснабжение жилого дома осуществляется от городского водопровода.
Исходные данные – жилое трехэтажное здание с высотой этажа 3 м. Толщина междуэтажного перекрытия 0,3 м. Толщина плоской кровли 0,6 м. Высота подвала 2,1 м. Гарантированный напор рассчитываемого водопровода 14 м. Диаметр труб наружной сети водопровода 100мм. Расстояние от здания до городского водопровода – 14м.
В курсовом проекте в жилых зданиях запроектирована только система холодного хозяйственно-питьевого водоснабжения, система горячего водоснабжения не рассматривается.
Подключение к сети городского водопровода выполнено в водопроводном колодце ВК1-1 с установкой запорной арматуры (задвижек). Прокладка труб принята подземная, ниже глубины промерзания грунта. Глубина промерзания грунта – 2,1 м.
Система внутреннего водоснабжения включает ввод в здание, водомерные узлы, разводящие сети, подводки к санитарным приборам, водоразборную арматуру, смесительную, запорную арматуру.
Ввод водопровода с водомерным узлом один на все секции здания. Трубы хозяйственно-питьевого водопровода от колодца ВК-1 до ввода в здание приняты стальные электросварные. Ввод смонтирован из стальной трубы диаметром 32 мм. Водомерный узел расположен на расстоянии 1,0 м от стены ввода трубы в здание. Установка водомерного узла запроектирована в подвале жилого дома.
Магистральные трубопроводы проложены вдоль капитальных стен с уклоном в сторону ввода. Система водоснабжения принята тупиковая с нижней разводкой магистрали, согласно рекомендациям СНиП 2.04.01-85. <<Строительные нормы и правила. Внутренний водопровод и канализация зданий. >>

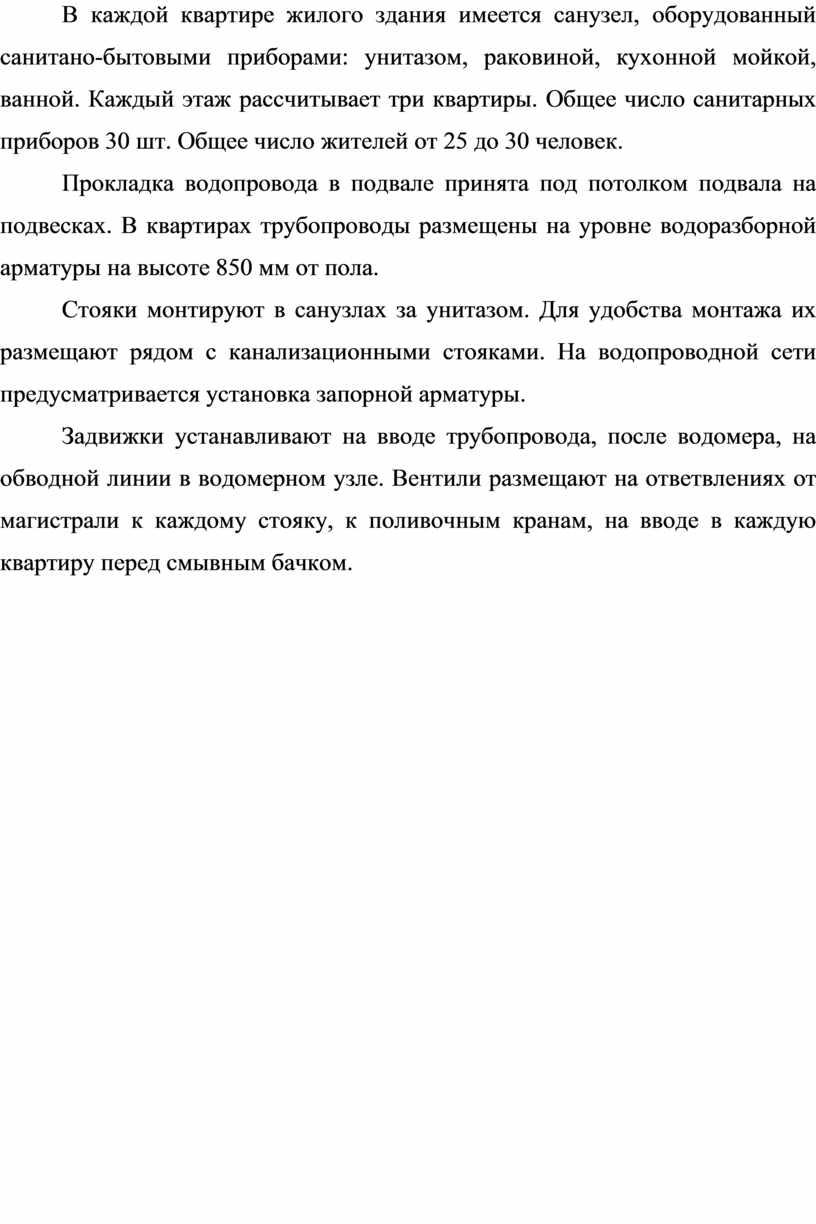

В каждой квартире жилого здания имеется санузел, оборудованный санитано-бытовыми приборами: унитазом, раковиной, кухонной мойкой, ванной. Каждый этаж рассчитывает три квартиры. Общее число санитарных приборов 30 шт. Общее число жителей от 25 до 30 человек.
Прокладка водопровода в подвале принята под потолком подвала на подвесках. В квартирах трубопроводы размещены на уровне водоразборной арматуры на высоте 850 мм от пола.
Стояки монтируют в санузлах за унитазом. Для удобства монтажа их размещают рядом с канализационными стояками. На водопроводной сети предусматривается установка запорной арматуры.
Задвижки устанавливают на вводе трубопровода, после водомера, на обводной линии в водомерном узле. Вентили размещают на ответвлениях от магистрали к каждому стояку, к поливочным кранам, на вводе в каждую квартиру перед смывным бачком.

3 РАСЧЁТНАЯ ЧАСТЬ
3.1 Разработка схемы водопровода
Системы внутреннего водопровода для здания выбираются согласно положений СНиП 2.04.01=85. По заданию, если здание жилое квартирного типа с этажностью менее 12, то для него лишь требуются водопроводы хозяйственно-питьевой В1.
Вначале на плане этажа наносят водопроводные стояки и подводки к приборам. Для этой цели можно использовать оттиск с планом этажа здания
Квартирные
подводки задают конструктивно диаметром15мм, так как водоразборная арматура
имеет такой же диаметр.
3.2 Гидравлический расчет
1 участок
-высота водопровода от точки ввода,
=2200мм
-длина подвода к точке разводки по
квартирам,
=5700мм
-высота подъема трубопровода,
=2300мм
-подводка к сантехническим узлам по
средней квартире,
+
=9700мм
-длина непосредственно подводящие
трубы к сантехническим приборам:
=1250+450+300+500=2500
-высота стояков под сантехнические
приборы
=
+
+
+
+
+
+
(1)
=2200+5700+2300+9700+2800+2500+2500=27700мм

2 участок – левая квартира
=9000мм – длина участка на высоте
2300мм подводки к сантехническим приборам
=2800мм – длина стояка
=2500мм
Высота стояков под
сантехнические приборы назначается, как и в средней квартире =
=2500мм
Трасса левой квартиры
=
+
+
+
(2)
=9000+2800+2500=14300мм
Суммарная трасса по двухэтажному двухквартирному зданию:
=
+
(3)
=27700+14300=42000
=84000
Общая длина трассы до подключению к городскому водопроводу составит
=
+
(4)
=84000+17000=101000мм
Местные потери напора
H=il(l
),
(5)
где i-гидравлический уклон, i=1
l= =10100мм
-коэффициент, учитывающий долю
местных потерь напора,
=3
Формула Вейсбаха
=
, (6)
=
=1,64м
где V-средняя скорость потока в трубе, V=2м/с;
- коэффициент гидравлического
сопротивления.
=
(7)
=

=8.08
где - коэффициент гидравлического трения
=
,
(8)
=
=0,0016
где Re-число Рейнольдса.
Re=
(9)
где d – принятый диаметр трубы, d=0,020м;
v-вязкость воды, v=1,004.
Re==39840
Общие потери напора:
H=+
+
+
+
+
,
(10)
где -линейные потери напора,
=1,64м
-потери напора на домовом водомере,
=0,5м
-потери напора на квартирные
водомеры,
=1м
-местные потери напора,
=1,312
-высота подъема стояка,
=2,8
-максимальная высота подъема от
насоса
=2,8
H=1,64+0,5+1+1,312+2,8+2,8=10,052
Потери напора H=10,052
Расчет 2 этажа
=Н+
+
,
(11)
где -высота этажа,
=3м
-высота перекрытия,
=0,5м
=10,052+3+0,3=13,352м
=
=
(12)
где -водопотребление на одного человека
по нормативам нашего региона,
=200л/сут
u-число жильцов на одном этаже, u=16
T-количество часов в сутках, Т=24часа
=
=0,1
1.3 Подбор водомера
=
=
(13)
=
=0,06
0,06 следует перевести в л/c
=0,016 л/c
h=S
(14)
где S-гидравлическое сопротивление счетчика, S=14,5м;
h-потери давления в водосчетчике
h=14,5=0,145м
=
,
(15)
где -суммарный коэффициент местного
сопротивления задвижек и переходов водомерного узла
=1,5
g-скорость в трубопроводе ввода, м/c;
q-ускорение свободного падения, м/c
=
=0.172м
Общие потери давления в водомерном узле
=
+
(16)
-потери давления в водосчетчике,
=0,145м
=0,145+0.172=0,317м
Принимается=0,5м
Потери напора небольшие, т.к. здание многоэтажное, малое количество потребителей и соответственно небольшое потребление воды.
Подбор насоса
=
+
+
+
+
(17)
где - геометрическая высота от отметки
оси наружной трубы В1 до отметки наиболее высокорасположенного водоразборного
устройства в здании,
=3,0м
- потери напора на домовом водомере,
=0,5м
- потери напора на квартирном
водомере,
=1,5м
- свободный напор для водоразборного
устройства,
=2м
=3,0+0,754+0,5+1,5+2=7,752м
-
=7,754-6,2=7,754м
Таким образом подача насоса должна быть не менее 0,1
С учетом найденных величин q=01 и
=1,554м по каталогам и справочникам
подбирают насос

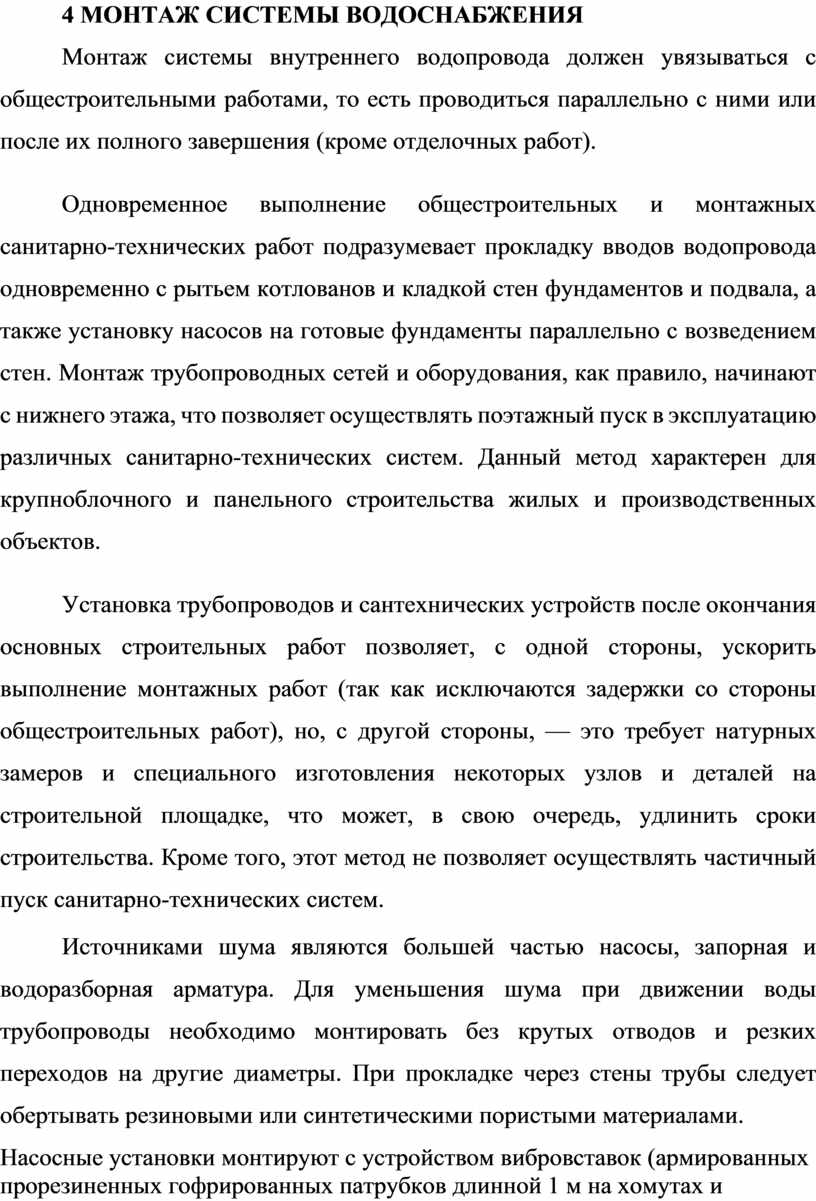

4 МОНТАЖ СИСТЕМЫ ВОДОСНАБЖЕНИЯ
Монтаж системы внутреннего водопровода должен увязываться с общестроительными работами, то есть проводиться параллельно с ними или после их полного завершения (кроме отделочных работ).
Источниками шума являются большей частью насосы, запорная и водоразборная арматура. Для уменьшения шума при движении воды трубопроводы необходимо монтировать без крутых отводов и резких переходов на другие диаметры. При прокладке через стены трубы следует обертывать резиновыми или синтетическими пористыми материалами.
Насосные установки монтируют с устройством вибровставок (армированных прорезиненных гофрированных патрубков длинной 1 м на хомутах и фланцевых соединениях) с применением виброизолирующих материалов (резиновых или пружинных амортизаторов), звукопоглощающих оснований под фундаменты.

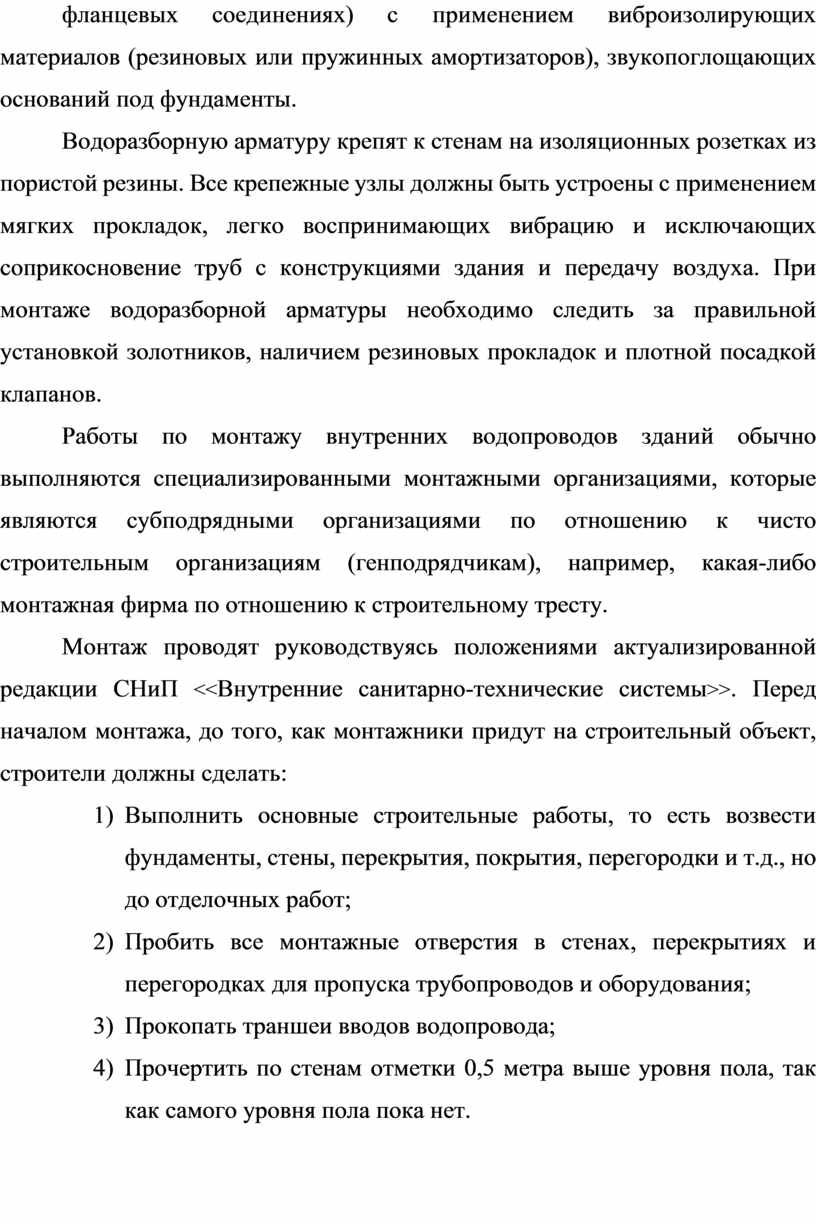

Водоразборную арматуру крепят к стенам на изоляционных розетках из пористой резины. Все крепежные узлы должны быть устроены с применением мягких прокладок, легко воспринимающих вибрацию и исключающих соприкосновение труб с конструкциями здания и передачу воздуха. При монтаже водоразборной арматуры необходимо следить за правильной установкой золотников, наличием резиновых прокладок и плотной посадкой клапанов.
Работы по монтажу внутренних водопроводов зданий обычно выполняются специализированными монтажными организациями, которые являются субподрядными организациями по отношению к чисто строительным организациям (генподрядчикам), например, какая-либо монтажная фирма по отношению к строительному тресту.
Монтаж проводят руководствуясь положениями актуализированной редакции СНиП <<Внутренние санитарно-технические системы>>. Перед началом монтажа, до того, как монтажники придут на строительный объект, строители должны сделать:
1) Выполнить основные строительные работы, то есть возвести фундаменты, стены, перекрытия, покрытия, перегородки и т.д., но до отделочных работ;
2) Пробить все монтажные отверстия в стенах, перекрытиях и перегородках для пропуска трубопроводов и оборудования;
3) Прокопать траншеи вводов водопровода;
4) Прочертить по стенам отметки 0,5 метра выше уровня пола, так как самого уровня пола пока нет.

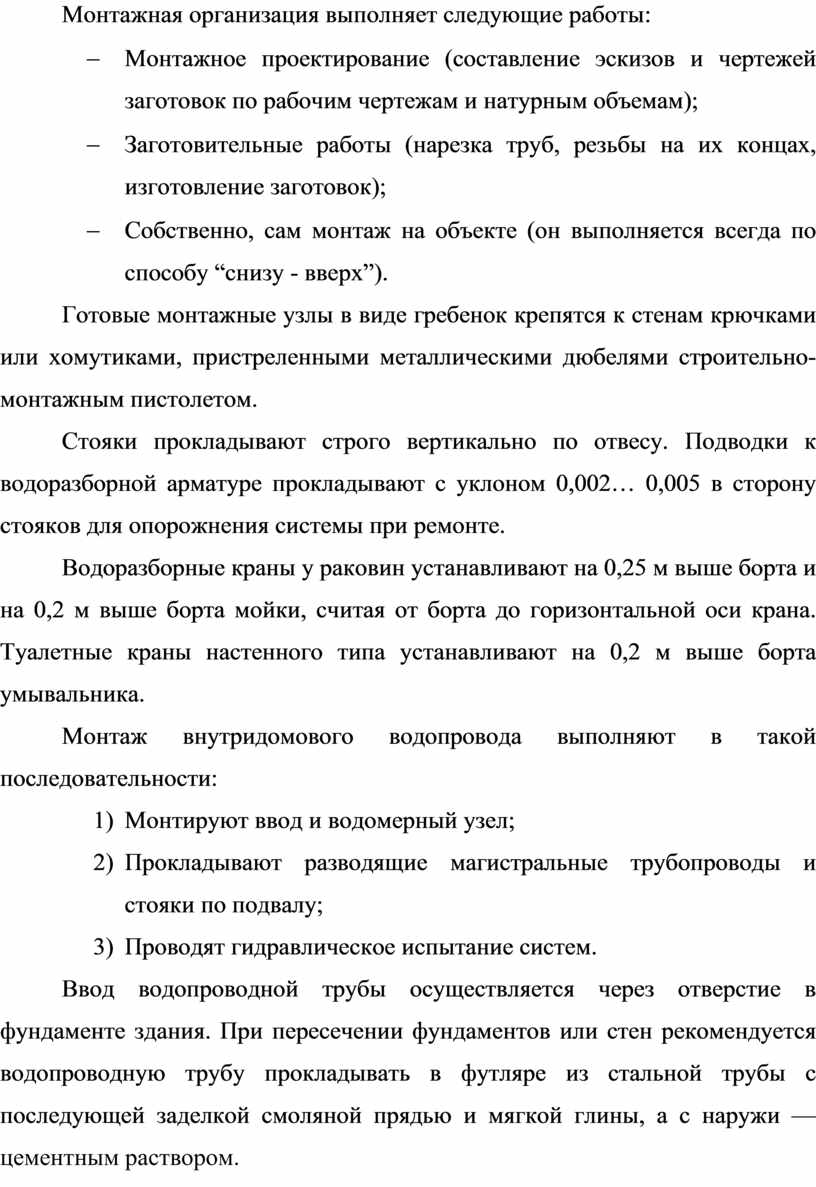

Монтажная организация выполняет следующие работы:
- Монтажное проектирование (составление эскизов и чертежей заготовок по рабочим чертежам и натурным объемам);
- Заготовительные работы (нарезка труб, резьбы на их концах, изготовление заготовок);
- Собственно, сам монтаж на объекте (он выполняется всегда по способу “снизу - вверх”).
Готовые монтажные узлы в виде гребенок крепятся к стенам крючками или хомутиками, пристреленными металлическими дюбелями строительно- монтажным пистолетом.
Стояки прокладывают строго вертикально по отвесу. Подводки к водоразборной арматуре прокладывают с уклоном 0,002… 0,005 в сторону стояков для опорожнения системы при ремонте.
Водоразборные краны у раковин устанавливают на 0,25 м выше борта и на 0,2 м выше борта мойки, считая от борта до горизонтальной оси крана. Туалетные краны настенного типа устанавливают на 0,2 м выше борта умывальника.
Монтаж внутридомового водопровода выполняют в такой последовательности:
1) Монтируют ввод и водомерный узел;
2) Прокладывают разводящие магистральные трубопроводы и стояки по подвалу;
3) Проводят гидравлическое испытание систем.

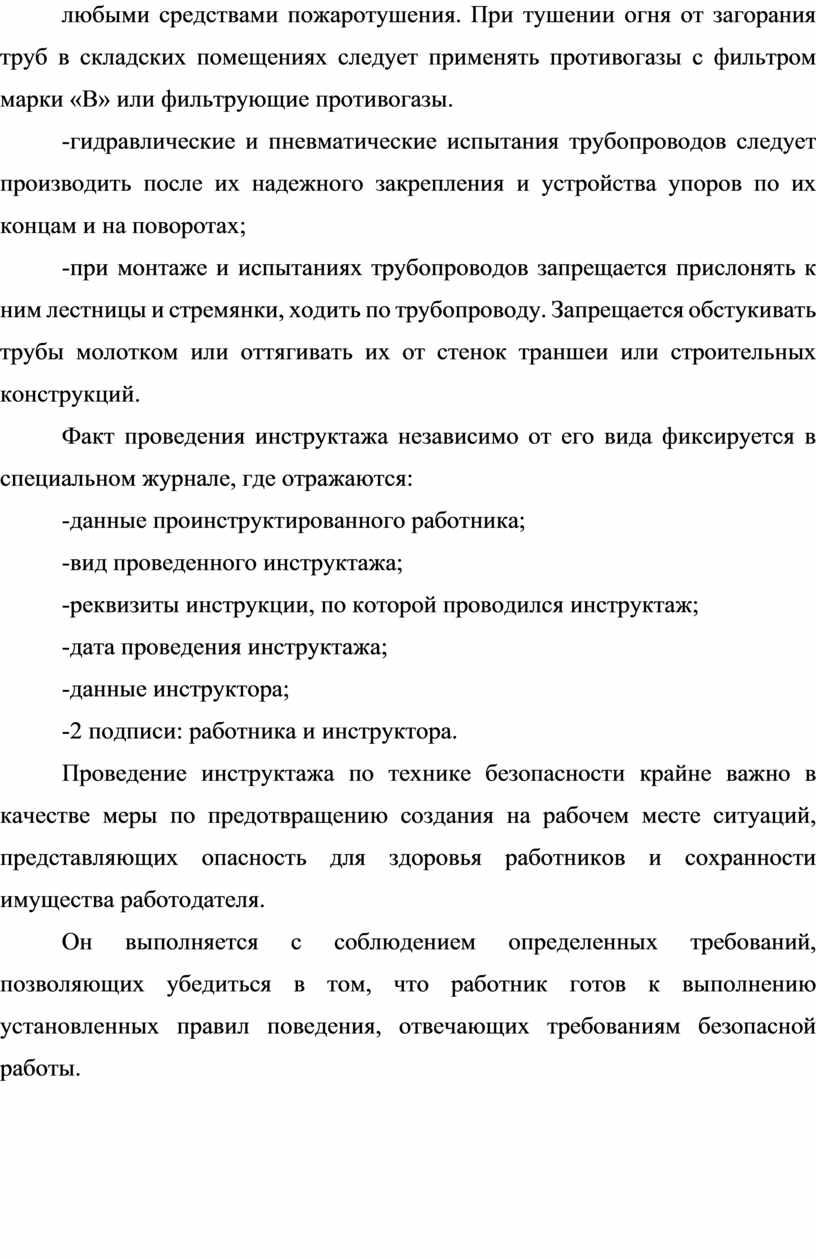

Ввод водопроводной трубы осуществляется через отверстие в фундаменте здания. При пересечении фундаментов или стен рекомендуется водопроводную трубу прокладывать в футляре из стальной трубы с последующей заделкой смоляной прядью и мягкой глины, а с наружи — цементным раствором.

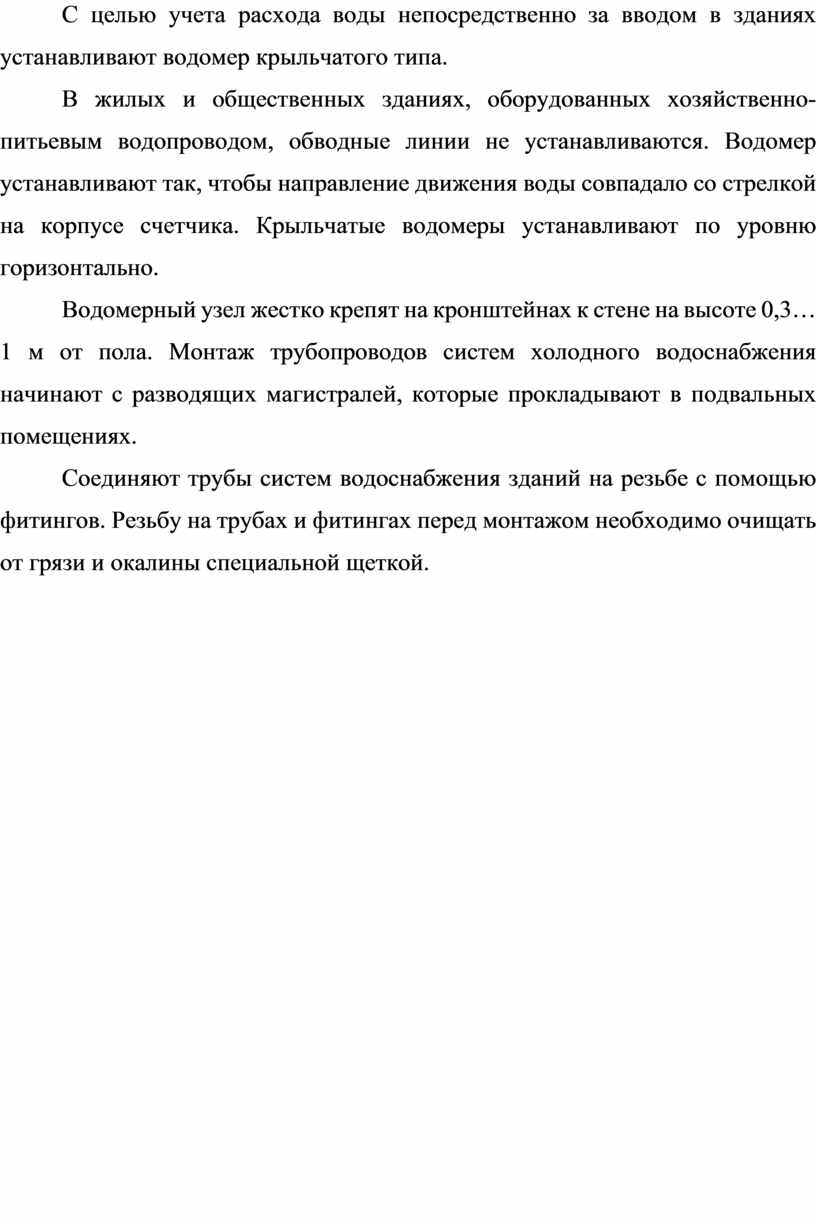

С целью учета расхода воды непосредственно за вводом в зданиях устанавливают водомер крыльчатого типа.
В жилых и общественных зданиях, оборудованных хозяйственно-питьевым водопроводом, обводные линии не устанавливаются. Водомер устанавливают так, чтобы направление движения воды совпадало со стрелкой на корпусе счетчика. Крыльчатые водомеры устанавливают по уровню горизонтально.
Водомерный узел жестко крепят на кронштейнах к стене на высоте 0,3… 1 м от пола. Монтаж трубопроводов систем холодного водоснабжения начинают с разводящих магистралей, которые прокладывают в подвальных помещениях.
Соединяют трубы систем водоснабжения зданий на резьбе с помощью фитингов. Резьбу на трубах и фитингах перед монтажом необходимо очищать от грязи и окалины специальной щеткой.
5 ИСПЫТАНИЕ СИСТЕМЫ ВОДОСНАБЖЕНИЯ
Пуско-наладочные работы являются завершающим этапом сдачи в эксплуатацию смонтированных систем водоснабжения зданий, а грамотное техническое обслуживание создает гарантии бесперебойной их работы на многие годы.
Система водоснабжения после монтажа должна быть промыта чистой водой. Промывка систем хозяйственно-питьевого водоснабжения считается законченной после выхода воды, удовлетворяющей требованиям ГОСТ.
После промывки системы трубопроводы холодного водоснабжения подвергаются гидравлическому испытанию.
<<На герметичность>> системы водоснабжения проверяют без смесителей и водоразборной арматуры до начала отделочных работ. Гидравлические испытания и пуск системы в эксплуатацию производят при температуре воздуха в помещении не ниже 5°C. Перед испытанием, из системы удаляют воздух.
Сеть трубопроводов испытывают гидравлическим давлением выше рабочего на 0,5 Мпа (но не более 1,0 МПа). Испытание продолжается 10 минут, в течении которых давление не должно упасть более чем на 0,05- 0,1 МПа.
Испытание и приемку насосов производят в процессе обкатки подшипников до постоянной температуры (не свыше 80°C). Результаты обкаточных испытаний оформляют актом. Актируется также исправность водоразборных кранов, смывных устройств, запорной арматуры.
После испытания систему внутреннего водопровода промывают чистой водой, а затем хлорной (20-30 мл/л активного хлора) в течение 24ч и вновь чистой.
При приемке систем предъявляется следующая техническая документация:
· Рабочие чертежи со всеми изменениями, сделанными во время монтажа, согласованными с автором проекта;

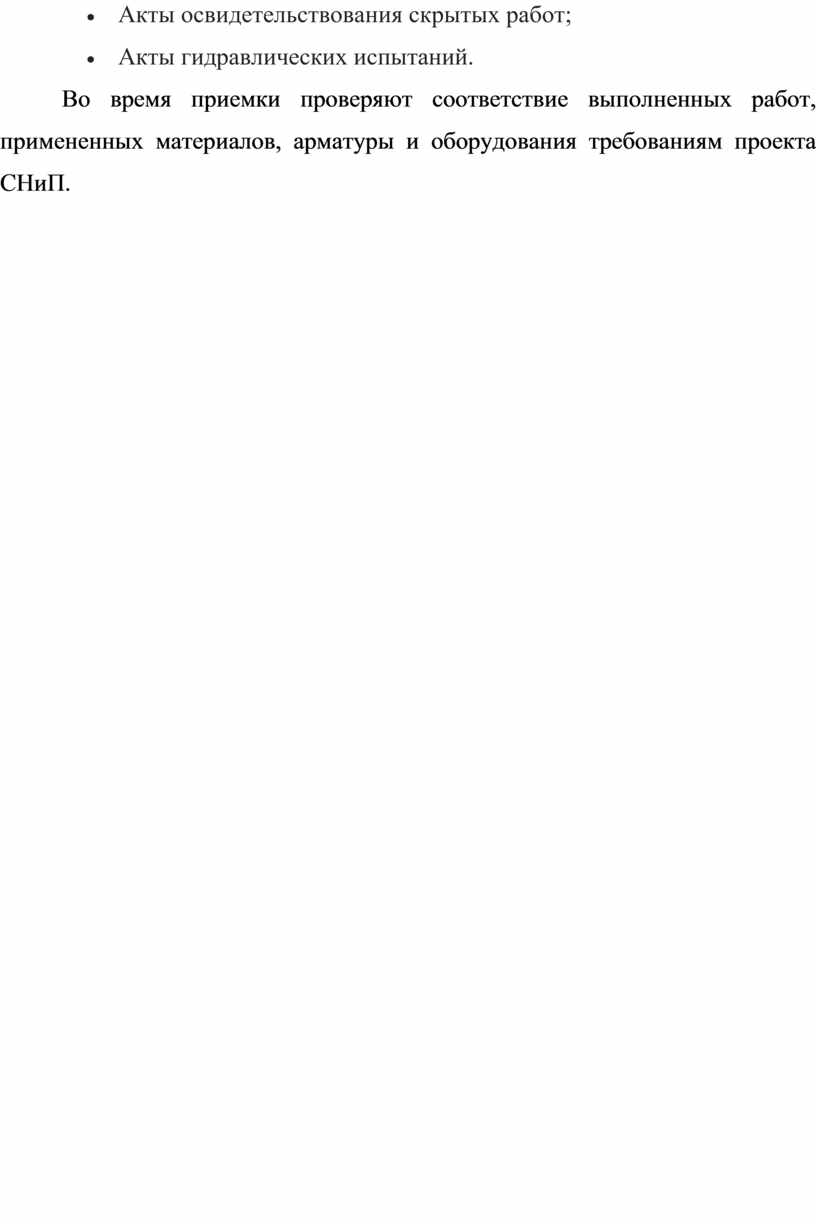

· Акты освидетельствования скрытых работ;
· Акты гидравлических испытаний.
Во время приемки проверяют соответствие выполненных работ, примененных материалов, арматуры и оборудования требованиям проекта СНиП.

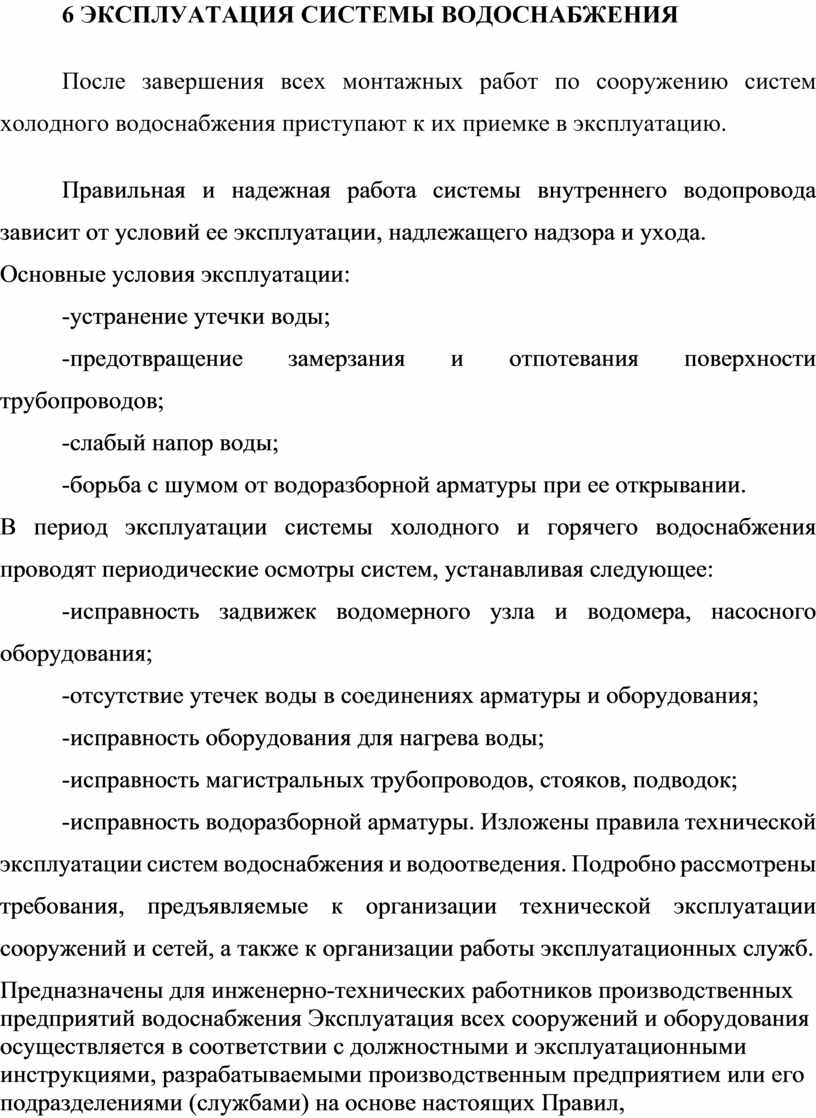

6 ЭКСПЛУАТАЦИЯ СИСТЕМЫ ВОДОСНАБЖЕНИЯ
После завершения всех монтажных работ по сооружению систем холодного водоснабжения приступают к их приемке в эксплуатацию.
Правильная и надежная работа системы внутреннего водопровода зависит от условий ее эксплуатации, надлежащего надзора и ухода.
Основные условия эксплуатации:
-устранение утечки воды;
-предотвращение замерзания и отпотевания поверхности трубопроводов;
-слабый напор воды;
-борьба с шумом от водоразборной арматуры при ее открывании.
В период эксплуатации системы холодного и горячего водоснабжения проводят периодические осмотры систем, устанавливая следующее:
-исправность задвижек водомерного узла и водомера, насосного оборудования;
-отсутствие утечек воды в соединениях арматуры и оборудования;
-исправность оборудования для нагрева воды;
-исправность магистральных трубопроводов, стояков, подводок;
-исправность водоразборной арматуры. Изложены правила технической эксплуатации систем водоснабжения и водоотведения. Подробно рассмотрены требования, предъявляемые к организации технической эксплуатации сооружений и сетей, а также к организации работы эксплуатационных служб.
Предназначены для инженерно-технических работников производственных предприятий водоснабжения Эксплуатация всех сооружений и оборудования осуществляется в соответствии с должностными и эксплуатационными инструкциями, разрабатываемыми производственным предприятием или его подразделениями (службами) на основе настоящих Правил, других инструктивных документов, инструкций заводов-изготовителей с учетом местных условий.
Инструкции должны быть подписаны руководителем (технологом) подразделений (служб), утверждены администрацией предприятия и выданы под расписку лицам, для которых знание данных инструкций и сдача проверочных испытаний по ним обязательны.

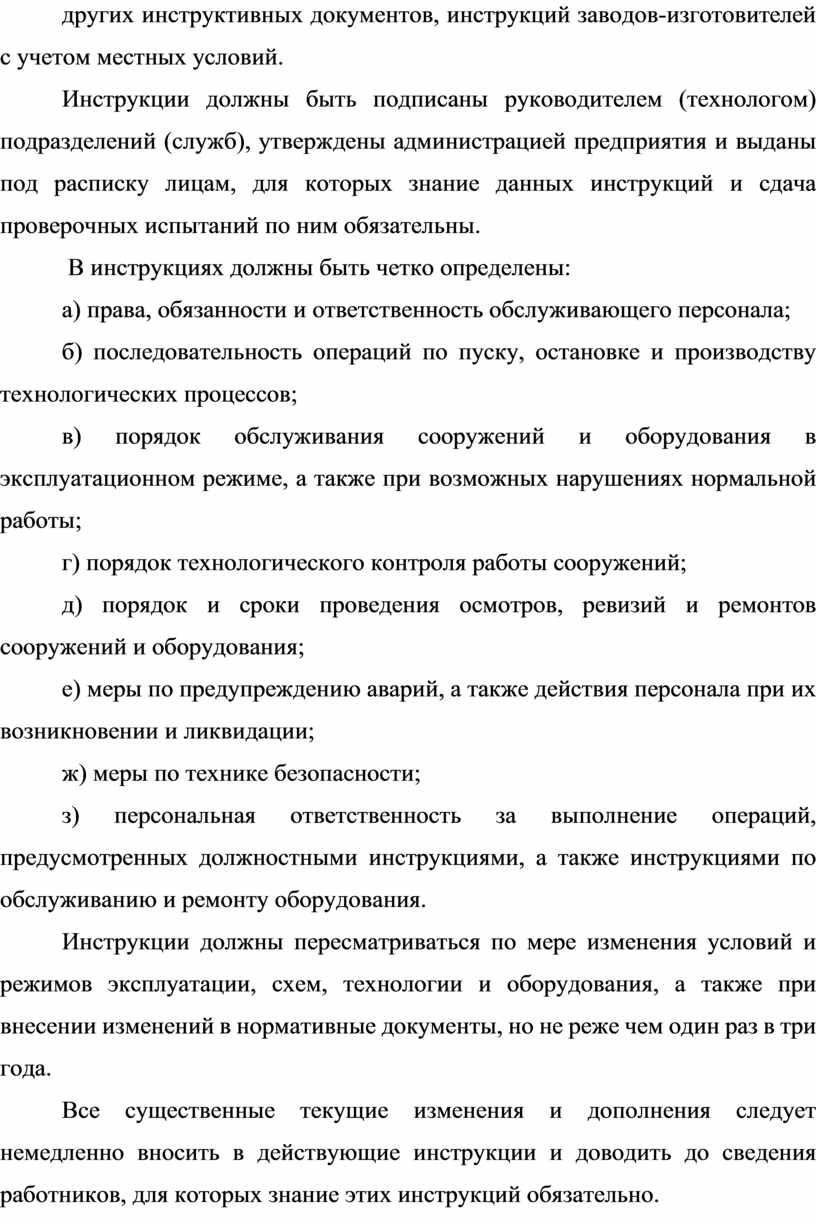

В инструкциях должны быть четко определены:
а) права, обязанности и ответственность обслуживающего персонала;
б) последовательность операций по пуску, остановке и производству технологических процессов;
в) порядок обслуживания сооружений и оборудования в эксплуатационном режиме, а также при возможных нарушениях нормальной работы;
г) порядок технологического контроля работы сооружений;
д) порядок и сроки проведения осмотров, ревизий и ремонтов сооружений и оборудования;
е) меры по предупреждению аварий, а также действия персонала при их возникновении и ликвидации;

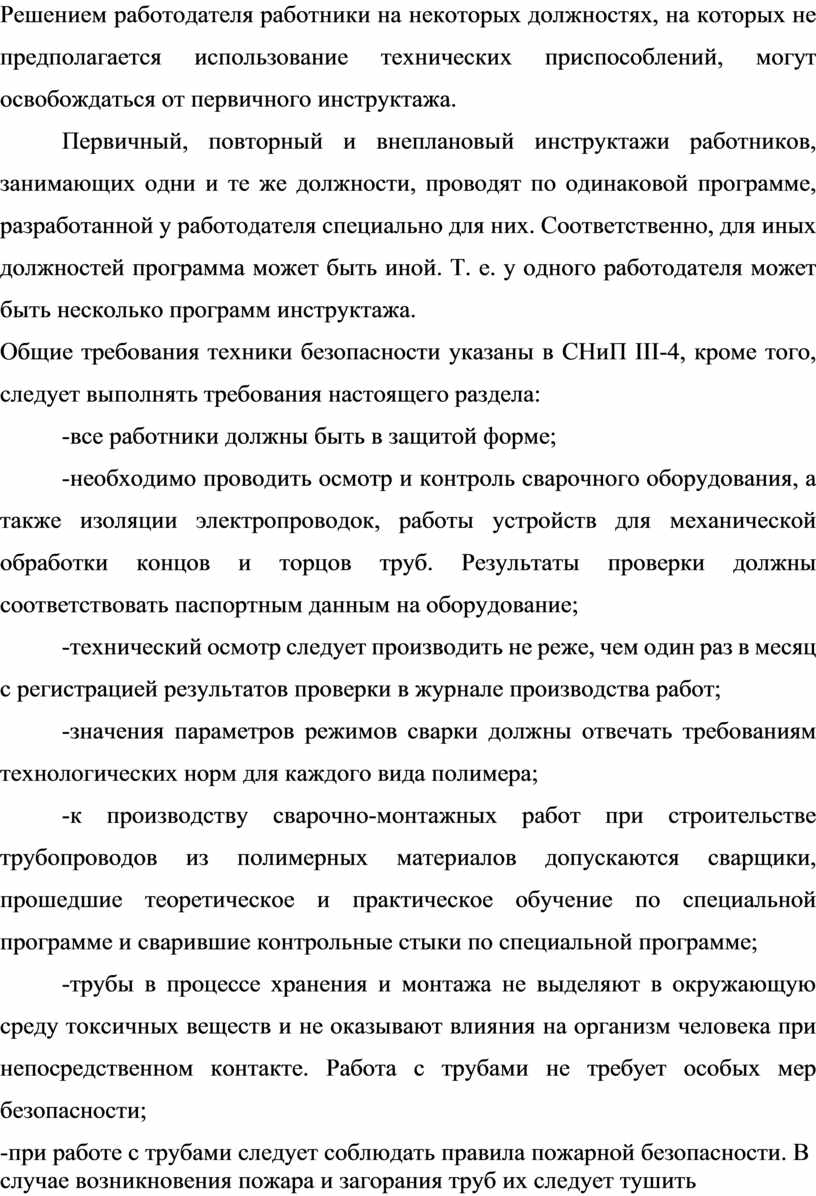

ж) меры по технике безопасности;
з) персональная ответственность за выполнение операций, предусмотренных должностными инструкциями, а также инструкциями по обслуживанию и ремонту оборудования.
Инструкции должны пересматриваться по мере изменения условий и режимов эксплуатации, схем, технологии и оборудования, а также при внесении изменений в нормативные документы, но не реже чем один раз в три года.
Все существенные текущие изменения и дополнения следует немедленно вносить в действующие инструкции и доводить до сведения работников, для которых знание этих инструкций обязательно.

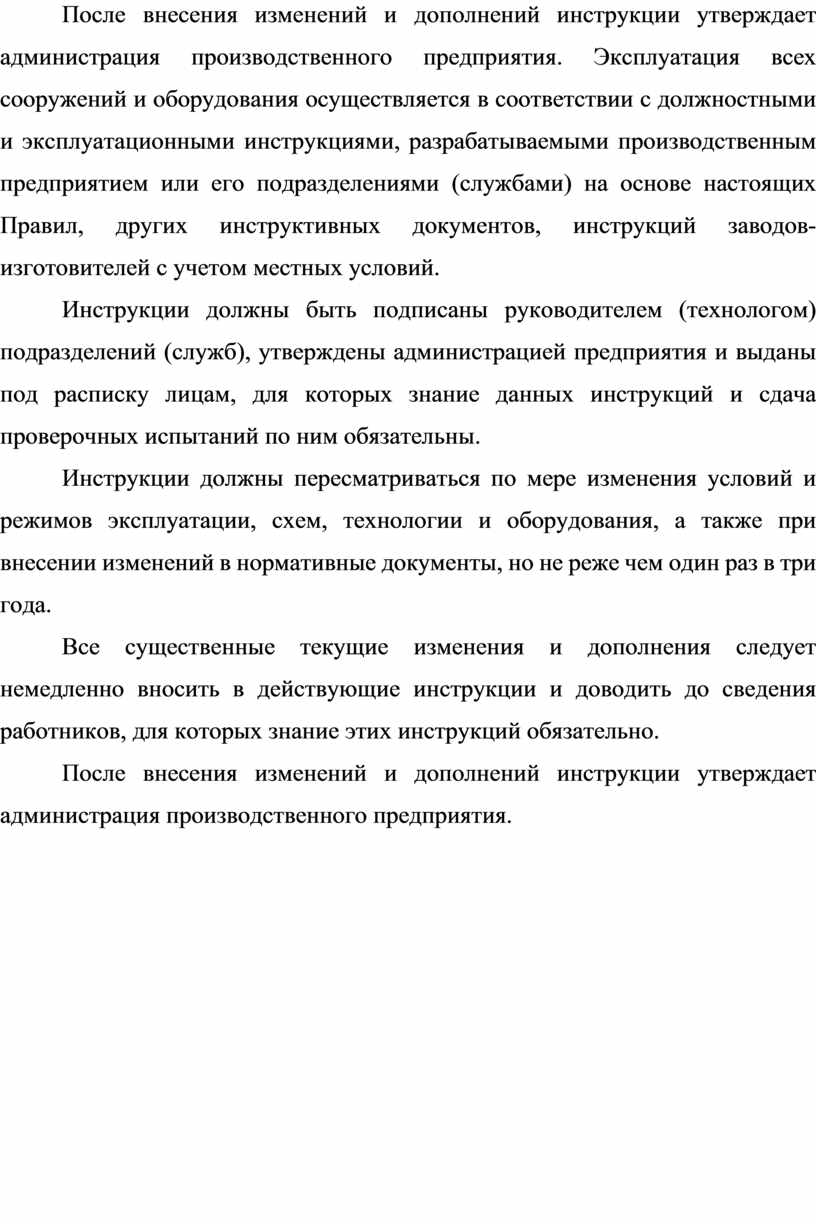

После внесения изменений и дополнений инструкции утверждает администрация производственного предприятия. Эксплуатация всех сооружений и оборудования осуществляется в соответствии с должностными и эксплуатационными инструкциями, разрабатываемыми производственным предприятием или его подразделениями (службами) на основе настоящих Правил, других инструктивных документов, инструкций заводов-изготовителей с учетом местных условий.
Инструкции должны быть подписаны руководителем (технологом) подразделений (служб), утверждены администрацией предприятия и выданы под расписку лицам, для которых знание данных инструкций и сдача проверочных испытаний по ним обязательны.
Инструкции должны пересматриваться по мере изменения условий и режимов эксплуатации, схем, технологии и оборудования, а также при внесении изменений в нормативные документы, но не реже чем один раз в три года.
Все существенные текущие изменения и дополнения следует немедленно вносить в действующие инструкции и доводить до сведения работников, для которых знание этих инструкций обязательно.
После внесения изменений и дополнений инструкции утверждает администрация производственного предприятия.
7 ОХРАНА ТРУДА И ТЕХНИКА БЕЗОПАСНОСТИ
Для снижения негативного влияния факторов производства и вероятности возникновения опасных ситуаций каждого работника знакомят с правилами техники безопасности на рабочем месте.
Инструктаж по технике безопасности на рабочем месте может быть:
-вводным, посвященным общим правилам безопасного поведения;
-первичным, дающим работнику максимально полное представление обо всех аспектах безопасной работы и порядке действий в случае опасных ситуаций, без которого работник не допускается к работе;
-повторным, проводимым каждые полгода с целью периодического повторения информации, полученной при первичном инструктаже;
-внеплановым, необходимость в котором возникает при опасных ситуациях;
-целевым, при появлении нового оборудования или технологий, требующих дополнения правил поведения при работе с ними, или новых требований к безопасному поведению.
Вводный инструктаж может осуществляться отдельно инженером по охране труда, а может быть совмещен с первичным. Первичный и все остальные виды инструктажа проводит непосредственный руководитель работника, прошедший с этой целью специальную подготовку. Инструктаж может быть как индивидуальным, так и групповым.
Процедуре первичного инструктажа подвергают всех работников:
-вновь принятых на работу;
-переведенных на новое место;
-принятых на время: временных (сезонных) работников, командированных, практикантов;
-совместителей и надомников.
Решением работодателя работники на некоторых должностях, на которых не предполагается использование технических приспособлений, могут освобождаться от первичного инструктажа.
Первичный, повторный и внеплановый инструктажи работников, занимающих одни и те же должности, проводят по одинаковой программе, разработанной у работодателя специально для них. Соответственно, для иных должностей программа может быть иной. Т. е. у одного работодателя может быть несколько программ инструктажа.
Общие требования техники безопасности указаны в СНиП III-4, кроме того, следует выполнять требования настоящего раздела:
-все работники должны быть в защитой форме;
-необходимо проводить осмотр и контроль сварочного оборудования, а также изоляции электропроводок, работы устройств для механической обработки концов и торцов труб. Результаты проверки должны соответствовать паспортным данным на оборудование;
-технический осмотр следует производить не реже, чем один раз в месяц с регистрацией результатов проверки в журнале производства работ;
-значения параметров режимов сварки должны отвечать требованиям технологических норм для каждого вида полимера;
-к производству сварочно-монтажных работ при строительстве трубопроводов из полимерных материалов допускаются сварщики, прошедшие теоретическое и практическое обучение по специальной программе и сварившие контрольные стыки по специальной программе;
-трубы в процессе хранения и монтажа не выделяют в окружающую среду токсичных веществ и не оказывают влияния на организм человека при непосредственном контакте. Работа с трубами не требует особых мер безопасности;
-при работе с трубами следует соблюдать правила пожарной безопасности. В случае возникновения пожара и загорания труб их следует тушить любыми средствами пожаротушения. При тушении огня от загорания труб в складских помещениях следует применять противогазы с фильтром марки «В» или фильтрующие противогазы.
-гидравлические и пневматические испытания трубопроводов следует производить после их надежного закрепления и устройства упоров по их концам и на поворотах;
-при монтаже и испытаниях трубопроводов запрещается прислонять к ним лестницы и стремянки, ходить по трубопроводу. Запрещается обстукивать трубы молотком или оттягивать их от стенок траншеи или строительных конструкций.
Факт проведения инструктажа независимо от его вида фиксируется в специальном журнале, где отражаются:
-данные проинструктированного работника;
-вид проведенного инструктажа;
-реквизиты инструкции, по которой проводился инструктаж;
-дата проведения инструктажа;
-данные инструктора;
-2 подписи: работника и инструктора.
Проведение инструктажа по технике безопасности крайне важно в качестве меры по предотвращению создания на рабочем месте ситуаций, представляющих опасность для здоровья работников и сохранности имущества работодателя.
Он выполняется с соблюдением определенных требований, позволяющих убедиться в том, что работник готов к выполнению установленных правил поведения, отвечающих требованиям безопасной работы.
СПИСОК ЛИТЕРАТУРЫ
1. Фокин С.В., Шпортько О.Н. Сантехнические работы. - М.: КноРус, 2016
2. Орлов К.С. Монтаж санитарно-технических и вентиляционных систем и оборудования. - М.: ПрофОбрИздат, 2012
3. Сибикин Ю.Д. Отопление, вентиляция и кондиционирование воздуха. - М.: Академия, 2009
4. Орлов К.С. Материалы и изделия для санитарно-технических устройств и систем обеспечения микроклимата. – М.: Форум-Инфра-М, 2016
5. Варфоломеев Ю.М., Орлов В.А. Санитарно-техническое оборудование зданий. - М.: Форум-Инфра-М, 2017
