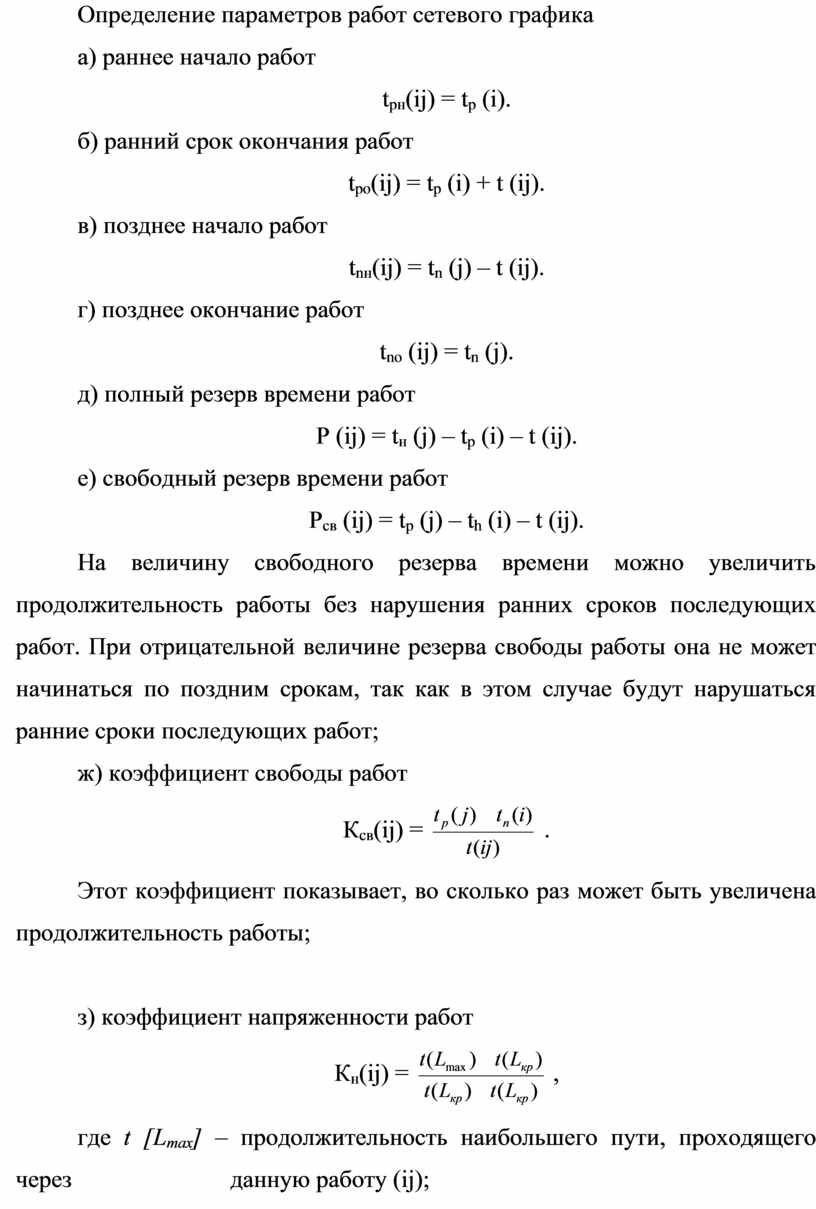

Определение параметров работ сетевого графика

а) раннее начало работ

tpн(ij) = tp (i).

б) ранний срок окончания работ

tpо(ij) = tp (i) + t (ij).

в) позднее начало работ

tnн(ij) = tn (j) – t (ij).

г) позднее окончание работ

tnо (ij) = tn (j).

д) полный резерв времени работ

P (ij) = tн (j) – tp (i) – t (ij).

е) свободный резерв времени работ

Pсв (ij) = tp (j) – th (i) – t (ij).

На величину свободного резерва времени можно увеличить продолжительность работы без нарушения ранних сроков последующих работ. При отрицательной величине резерва свободы работы она не может начинаться по поздним срокам, так как в этом случае будут нарушаться ранние сроки последующих работ;

ж) коэффициент свободы работ

Ксв(ij) =  .

Этот коэффициент показывает, во сколько раз может быть увеличена продолжительность работы;

з) коэффициент напряженности работ

Кн(ij) =  ,

где t [Lmax] – продолжительность наибольшего пути, проходящего через                          данную работу (ij);

           t’ [Lkp] – сумма отрезков критического пути, совпадающих с данным                        наибольшим путем;

             t [Lkp] – продолжительность критического пути.

Коэффициент напряженности работ определяет степень сложности работы, не лежащих на критическом пути. Чем ближе значение Кн(ij) к единице, тем в большей степени надо обращать внимание на сроки их выполнения, т.к. в противном случае при увеличении продолжительности их выполнения они могут войти в критический путь.

и) определение коэффициент сложности сетевого графика

где    Nработ – количество работ сетевого графика;

Nсобытий – количество событий сетевого графика.
