Определение продолжительности критического пути сетевого графика

  • docx
  • 28.05.2021
Публикация на сайте для учителей

Публикация педагогических разработок

Бесплатное участие. Свидетельство автора сразу.
Мгновенные 10 документов в портфолио.

Иконка файла материала 7ю.docx

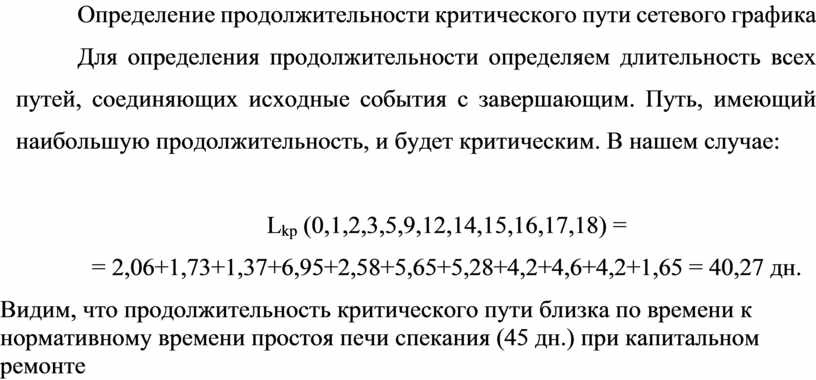

Определение продолжительности критического пути сетевого графика

Для определения продолжительности определяем длительность всех путей, соединяющих исходные события с завершающим. Путь, имеющий наибольшую продолжительность, и будет критическим. В нашем случае:



Lkp (0,1,2,3,5,9,12,14,15,16,17,18) =

= 2,06+1,73+1,37+6,95+2,58+5,65+5,28+4,2+4,6+4,2+1,65 = 40,27 дн.

Видим, что продолжительность критического пути близка по времени к нормативному времени простоя печи спекания (45 дн.) при капитальном ремонте
