Практическое занятие «Разработка инструкционной - технологической карты на устройство покрытий пола в помещениях с уклоном»

Инструкционно – технологическая  карта

Задание 1: Выполнить на формате А4 технологическую карту по образцу, незаполненные графы технологические требования заполнить самостоятельно

п/п

Наименование операций

Технологические операции

Технологические требования

1.

Организация рабочего места

1 — штыри, 2 — фон, 3 — фризовый ряд, 4 — заделка, 5 — первая захватка, 6 — вторая захватка, 7 — запас свежего раствора, 8 — маяки, 9 — стопки по 10 плиток, 10—14 — очередные захватки, 15 — запас плиток.

ЗАПОЛНИТЬ САМОСТОЯТЕЛЬНО

2.

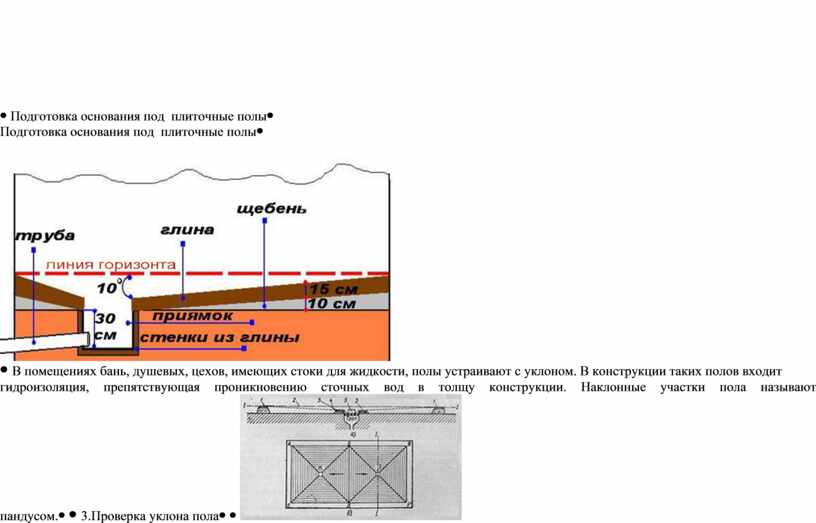

Подготовка основания под  плиточные полы

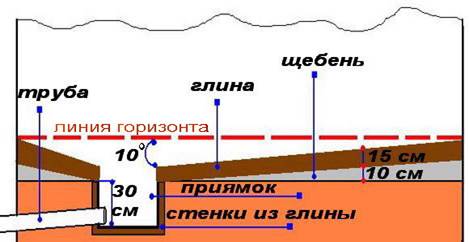

В помещениях бань, душевых, цехов, имеющих стоки для жидкости, полы устраивают с уклоном. В конструкции таких полов входит гидроизоляция, препятствующая проникновению сточных вод в толщу конструкции. Наклонные участки пола называют пандусом.

3.Проверка уклона пола

Полы из плитки укладывают с уклоном 1—2%. При уклоне 1% на каждый метр длины уровень пола понижается на 1 см, при уклоне 2% — на 2 см и т. д. Величину уклона полов указывают в проекте. У полов, уложенных на грунте, уклон обеспечивают планировкой грунтового основания. Только в небольших помещениях уклон устраивают за счет утолщения подстилающего слоя. Он не должен превышать 40 мм. Не допускается устраивать уклон за счет толщины прослойки.

Увеличение ее толщины более 15 мм вызовет отслоение плиток.

4.

Проверка прямоугольности пола

После очистки, промывки и проверки уклонов основания приступают к разбивке покрытия. Направление уклона пандусов зависит от местоположения трапов и лотков. При этом направление стока воды не должно пересекать проходов.

Участки покрытия, собирающие сток, разделяют линиями разруба — диагоналями, проходящими через углы трапа. Такие наклонные участки пола имеют форму равнобедренных треугольников. Если в помещении предусмотрено два трапа, смежные треугольные участки покрытия разграничивает линия водораздела, отстоящая от трапов на одинаковом расстоянии. В полах с лотками, участки покрытия, собирающие сток, имеют прямоугольную форму.

5.

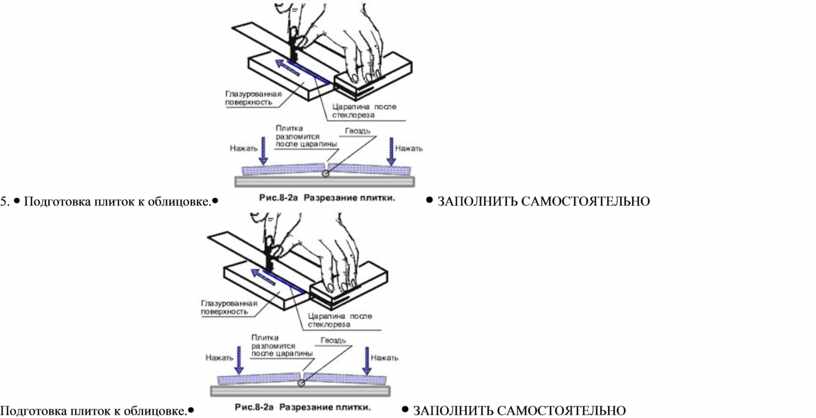

Подготовка плиток к облицовке.

ЗАПОЛНИТЬ САМОСТОЯТЕЛЬНО

6.

Устройство маяков и провесок

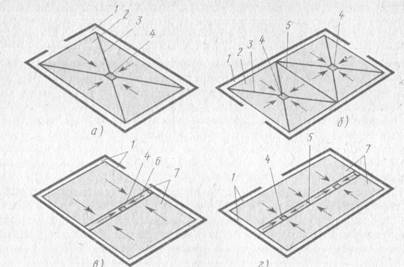

Рис. 1. Плиточные полы с уклоном: а, б — при одном и двух трапах, в, г — с лотком при одном и двух трапах; 1 —горизонтальные участки покрытия, 2 — треугольный пандус, 3— линия разруба, 4—трап, 5 — линия водораздела, 6 — лоток, 7 — прямоугольные пандусы; стрелками показано направление водостока

Наклонные участки покрытия начинаются от полосы, равной ширине двух-трех рядов плитки, проходящей по периметру стены.

Полы в смежных помещениях располагают на одном уровне.

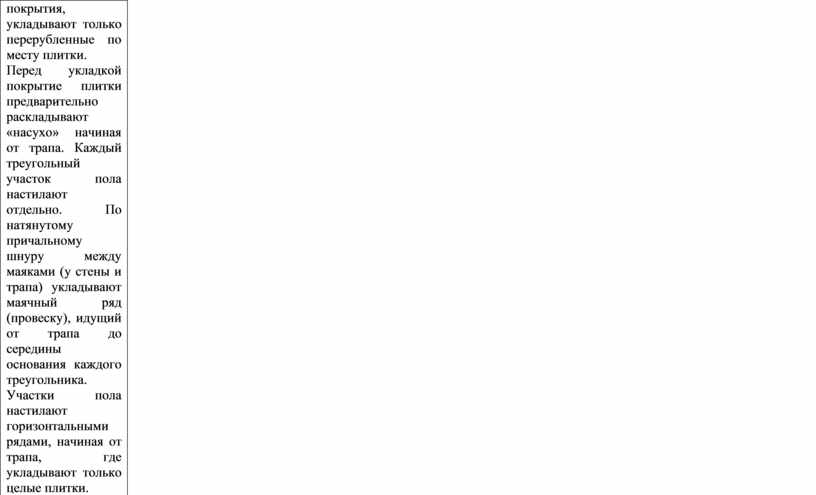

До укладки покрытия проверяют точность установки и надежность крепления трапа, наличие гидроизоляции, уклон основания. Затем на горизонтальных полосах у стены и у трапа укладывают маяки. На треугольных участках покрытия плитки укладывают рядами, параллельными пристенным полосам и линии водораздела. Такой способ укладки полов с уклоном называют настилкой способом «в конверт». У линий разруба, разделяющих треугольные участки покрытия, укладывают только перерубленные по месту плитки.

Перед укладкой покрытие плитки предварительно раскладывают «насухо» начиная от трапа. Каждый треугольный участок пола настилают отдельно. По натянутому причальному шнуру  между маяками (у стены и трапа) укладывают маячный ряд (провеску), идущий от трапа до середины основания каждого треугольника. Участки пола настилают горизонтальными рядами, начиная от трапа, где укладывают только целые плитки.

Сначала настилают треугольный участок, противоположный выходу из помещения, затем участки, расположенные слева и справа, и последним — у выхода. Такая последовательность работ избавляет от хождения по свежеуложенным плиткам и способствует повышению качества покрытия.

7

Проверка качества выполненной работы

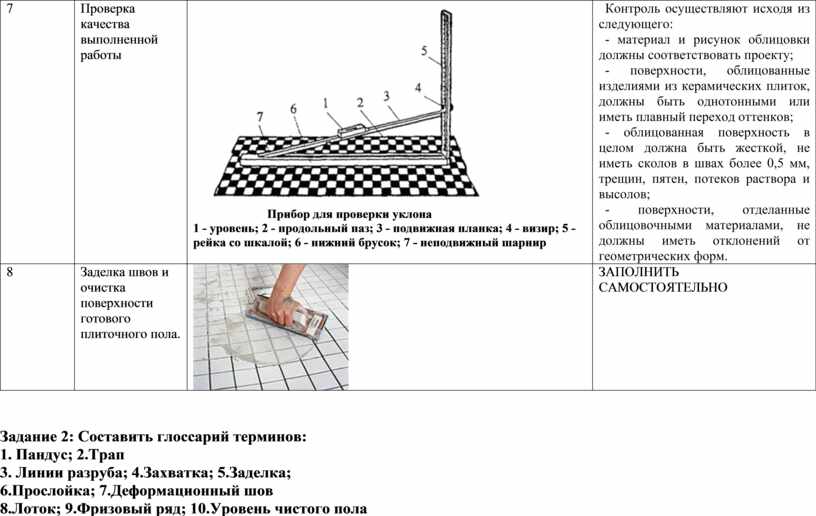

                        Прибор для проверки уклона

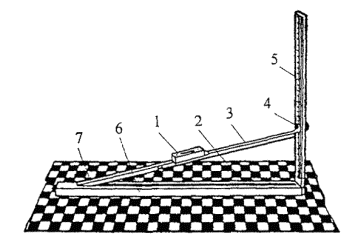

1 - уровень; 2 - продольный паз; 3 - подвижная планка; 4 - визир; 5 - рейка со шкалой; 6 - нижний брусок; 7 - неподвижный шарнир

Контроль осуществляют исходя из следующего:

- материал и рисунок облицовки должны соответствовать проекту;

- поверхности, облицованные изделиями из керамических плиток, должны быть однотонными или иметь плавный переход оттенков;

- облицованная поверхность в целом должна быть жесткой, не иметь сколов в швах более 0,5 мм, трещин, пятен, потеков раствора и высолов;

- поверхности, отделанные облицовочными материалами, не должны иметь отклонений от геометрических форм.

8

Заделка швов и очистка поверхности готового плиточного пола.

ЗАПОЛНИТЬ САМОСТОЯТЕЛЬНО

Задание 2: Составить глоссарий терминов:

1. Пандус; 2.Трап

3. Линии разруба; 4.Захватка; 5.Заделка;

6.Прослойка; 7.Деформационный шов

8.Лоток; 9.Фризовый ряд; 10.Уровень чистого пола
